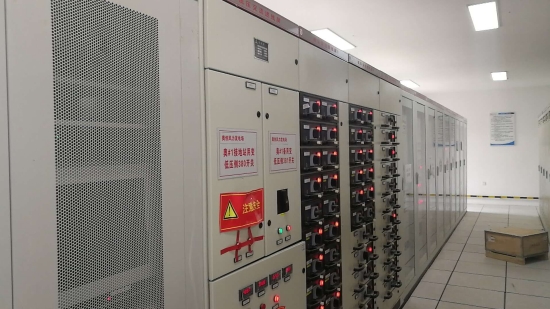

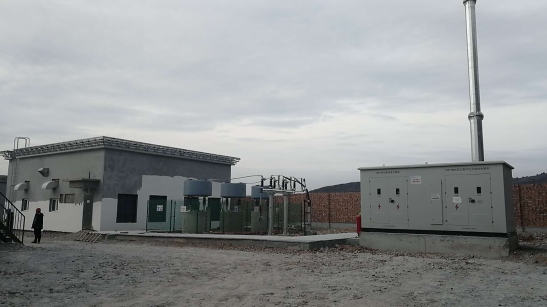

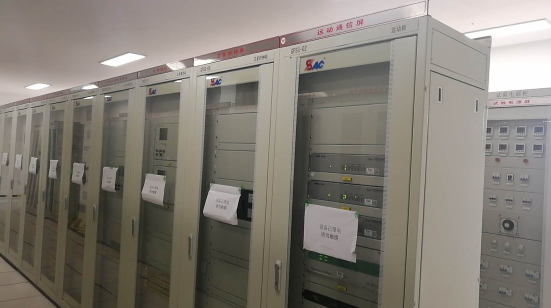

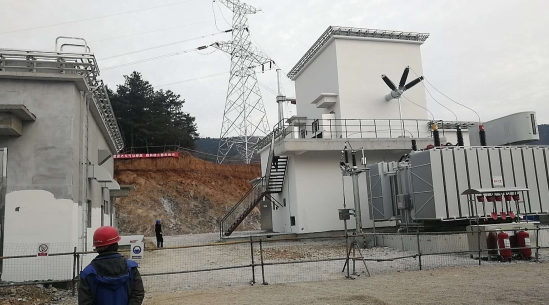

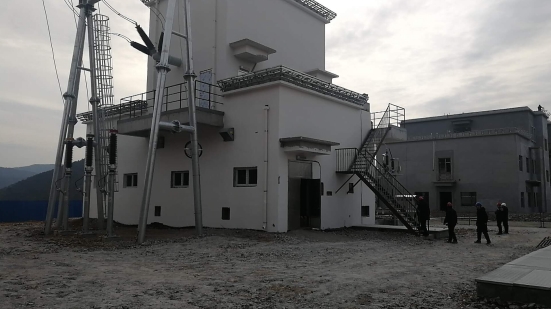

2018年12月19日上午10点30分,灵宝苏村梨子沟风电场首批3台风机并网发电成功,标志着灵宝苏村梨子沟风电场电网接入工作已衔接完成,风机并网发电工作全面展开。风电场配套建设一座110千伏升压站,主变容量为50兆伏安。
灵宝苏村梨子沟风电项目共安装风力发电机组46台2200KW风电机组。自2018年3月28日开工建设以来,在华祥集团公司的正确领导下,始终坚持价值思维和效益导向,结合项目实际,科学制定方案,积极与地方政府沟通协调,取得各方支持,使项目顺利推进。为确保了各节点工程的如期完成,在项目建设过程中,全体人员扎根现场组织管理协调,精诚团结、攻坚克难,坚持“安全第一、预防为主、综合治理”的安全管理方针,努力克服了征地困难、村民阻工、人员不足、地形复杂、天气恶劣、设备运输艰难等诸多问题,采取风机吊装一批、调试一批、并网发电一批的分批投产模式。
随后其他风机也将陆续投入发电,预计于12 月底全部投入发电。
